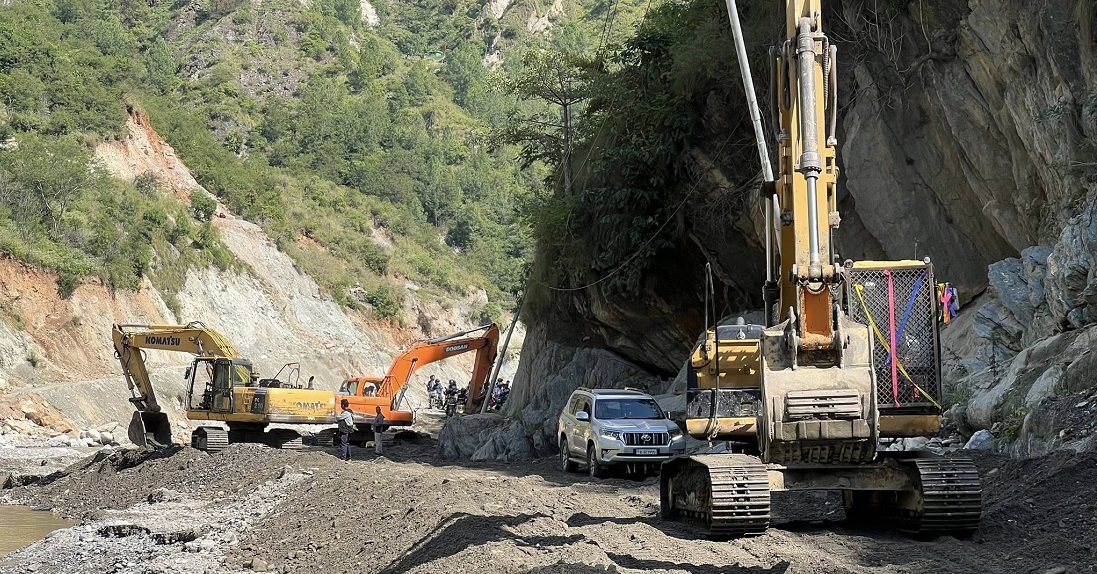

काभ्रे । पटक–पटकको बाढीपहिरोले क्षतिग्रस्त बीपी राजमार्गको हाल स्थायी रूपमा पुनर्निर्माण कार्य धमाधम भइरहेको छ ।
नेपालको पूर्वी तथा मध्यपहाडी क्षेत्रलाई संघीय राजधानी काठमाडौँसँग जोड्ने छोटो दूरीका रूपमा रहेको उक्त राजमार्गको क्षतिग्रस्त सडकखण्डको तीन स्थानबाट थालिएको स्थायी पुनर्निर्माण कार्यलाई तीव्रता दिइएको डिभिजन सडक कार्यालय भक्तपुरले जनाएको छ।
राजमार्गको जोखिमयुक्त स्थानमा आउँदो वर्षाअघि नै पूर्वाधार निर्माण सक्ने र राजमार्गबाट नै यातायातका साधन सञ्चालन गर्नेगरी निर्माण कार्यलाई तीव्रता दिइएको कार्यालय प्रमुख सिनियर डिभिजनल इन्जिनियर सुमन योगेशले बताए।
उनका अनुसार राजमार्गमा भइरहेको काम हेर्दा दुई वर्षभित्र सडक पुनर्निर्माणको काम सकिने छ। हालसम्म काभ्रेपलाञ्चोकतर्फ ठेक्का लागेको तीनवटा सडकखण्डमा कुल २५ प्रतिशत काम भएको योगेशको भनाइ छ।
विशेषगरी २०८१ असोजमा आएको बाढीपहिरो तथा यस वर्षको वर्षामा थप क्षति पुगेपछि गत मङ्सिरदेखि प्रक्रिया पुर्याएर स्थायी पुनर्निर्माण थालिएको हो।
क्षतिग्रस्त चार खण्डमध्ये बाँकी एक खण्ड जापान अन्तरराष्ट्रिय सहयोग नियोग९जाइका०ले पुनर्निर्माण गर्ने बर्खेखोलादेखि पिप्लेसम्मको तीन दशमलव दुई किलोमिटर सडक निर्माणको काम यसै महिनाभित्र ठेक्का सम्झौता हुने योगेशले जानकारी दिए।
क्षति पुर्याएको विभिन्न स्थानमा ‘आरसिसी’ पर्खाल लगाउने काम भइरहेको छ भने चौकीडाँडामा खोलाबाट प्लम्प पर्खाल लगाउन तथा चारसयबेँसी र भकुण्डेबेँसीमा पनि ‘आरसिसी’ पर्खाल लगाउन सुरु गरिएको छ। यस्तै डालाबेँसी, मंगलटार खण्ड, चारसयबेँसीदेखि नार्के खण्डमा सडक चौडा बनाउने कामसमेत भइरहेको योगेशले बताए।
उनका अनुसार गत वर्ष र यस वर्षको बाढीले ‘वासआउट’ (सडक पूर्ण क्षति) भएको स्थानमा बाढीले क्षति नगर्ने संरचना निर्माणको डिजाइन गरिएको छ। राजमार्गको काभ्रेपलाञ्चोक र सिन्धुलीको क्षतिग्रस्त खण्डको आगामी दुई वर्षभित्र पुनर्निर्माणको काम सक्ने लक्ष्य राखिएको छ।
कार्यालयका अनुसार क्षतिग्रस्त राजमार्गको पुनर्निर्माणका लागि तीन खण्डमा एकैसाथ काम सुरु गरिएको हो । यस वर्ष क्षतिग्रस्त स्थानमा संरचना निर्माण गर्ने, सडक चौडा गर्नेलगायत काम सम्पन्न गर्ने र आगामी वर्ष बाँकी रहेका केही स्थानमा संरचना बनाई कालोपत्र गरी कामलाई तिव्रता दिइएको योगेशले बताए।
बाढीपहिरोले उक्त राजमार्गअन्तर्गत काभ्रेपलाञ्चोक र सिन्धुली खण्डको करिब ३० किलोमिटर सडकमा क्षति पुर्याएको थियो।
अबको पुनर्निर्माणमा राजमार्गको स्तरोन्नति गर्दै दुई लेनको सडक निर्माण गरिने भएको हो। ‘पुनर्निर्माण हुने सडकखण्डमा दुई लेनको सडक बन्ने छ भने यसभित्र रहेका पुलसँगै अर्को पुल निर्माण गरेर पुललाई समेत दुई लेनको निर्माण गरिनेछ,’ योगेशले भने ।
पाँचवटा पुललाई दुई लेनमा परिणत गर्नेसमेत योजना बनाइएको छ । डालाबेँसीदेखि चारसयबेँसीसम्म आठ दशमलव पाँच किमी सडक पुनर्निर्माणका लागि खानी–एवन–कमलजीत जेभीले रु एक अर्ब ४२ करोड ३७ लाख (भ्याटसहित)मा निर्माण गर्ने गरी ठेक्का पाएको कार्यालयले जनाएको छ।
यस्तै चारसयबेँसीदेखि भकुन्डेबेँसीसम्मको ११ दशमलव ०८ किमी सडक पुनर्निर्माणका लागि लामा–नवकान्तिपुर जेभीलाई रु एक अर्ब ३३ करोड ५३ लाखमा ठेक्का दिइएको हो।
नेपालथोकदेखि बर्खेखोलासम्म चार दशमलव ९० किमी सडक पुनर्निर्माणका लागि रु ६१ करोड (भ्याटसहित)मा निर्माण गर्नेगरी खरिढुङ्गा–घिसिङ–क्षितिज जेभीसँग ठेक्का सम्झौता भएको छ।
क्षतिग्रस्त कूल २९ दशमलव पाँच किमी सडकमध्ये बर्खेखोलादेखि पिप्लेसम्मको तीन दशमलव दुई किमी सडकलाई जाइकाले रु दुई अर्ब ६३ करोड बराबरको अनुदान उपलब्ध गराउने समझदारी पत्रमा हस्ताक्षर भइसकेको छ।
कार्यालयले जाइकाले निर्माण गर्ने सडकखण्डबाहेकका अन्य खण्डमा सरकारले गत असोजअघि नै ठेक्का लगाइसकेको थियो।
क्षतिग्रस्त खण्ड पुनर्निर्माणका लागि सरकारले रु आठ अर्ब ५० करोड स्रोत सहमति दिएको हो। जसमध्ये काभ्रेपलाञ्चोकतर्फका तीन सडकखण्डलाई रु सात अर्ब ५० करोड र सिन्धुलीको एक सडकखण्डलाई रु एक अर्बको स्रोत सहमति दिइएको हो।
जापान सरकारको अनुदान सहयोगमा आर्थिक वर्ष २०५३र०५४ बाट बिपी राजमार्ग ९धुलिखेल–सिन्धुली–बर्दिबास १६० किमी सडक० निर्माण कार्य सुरु गरिएको थियो।
खण्डखण्ड विभाजन गरी निर्माण सम्पन्न राजमार्गको विसं २०७२ असार १८ गते औपचारिक रूपमा जापान सरकारले नेपाल सरकारलाई हस्तान्तरण गरेको थियो। उक्त राजमार्ग केन्द्रीय राजधानी काठमाडौँलाई मध्यपहाडी तथा पूर्वी नेपालसँग जोड्ने छोटो मार्गका रूपमा लिइएको छ। रासस
